Пару лет назад у VictoriaMetrics вышел продукт, который является частью именного стека, – VictoriaLogs. Руки не доходили раньше на него посмотреть и вот дошли. Сразу скажу, что всё очень понравилось за простоту, функциональность и удобство. Покажу сразу с примерами.
Отдельно перечислю особенности VictoriaLogs:
▪️По своей сути это одиночный бинарник, который можно сконфигурировать ключами запуска, не нужен даже конфигурационный файл.
▪️В бинарнике есть всё, что надо для сбора и просмотра логов: веб интерфейс, метрики для мониторинга за системой, все типы приёмников логов.
▪️Для бэкапа достаточно скопировать директорию с данными, например, с помощью rsync. То есть вообще никаких проблем и заморочек с бэкапом.
▪️Есть плагин для datasource в Grafana, чтобы делать оттуда запросы к логам, а также готовый дашборд для визуализации метрик хранилища.
▪️Простая, короткая документация, где есть всё необходимое для запуска и настройки.
Покажу примеры сбора логов в VictoriaLogs от Journald, Syslog и Vector. Для этого подготовил небольшой
Запускаем проект, переходим на порт 9428, чтобы убедиться в том, что всё запустилось. По умолчанию открывается страница с некоторыми ссылками на Web UI, Метрики и ключи запуска.
Отправим в VictoriaLogs логи от systemd от любого сервера, локального или внешнего. Для этого понадобится служба systemd-journal-remote. Ставим её:
Редактируем конфиг
URL, соответственно, измените, если у вас сбор логов не с локального сервера, а удалённого. Запускаем службу и проверяем, что она успешно начала отправку логов:
Идём в веб интерфейс VictoriaLogs - http://212.193.59.87:9428/select/vmui и смотрим там логи.
Переходим к Syslog. Я уже добавил параметр
Если у вас этот порт уже занят syslog сервером, то измените порт для VictoriaLogs. В общем-то настраивать больше ничего не надо. Теперь в любом софте, который умеет отправлять данные в формате syslog, укажите в качестве сервера IP вашего VictoriaLogs. Например, в том же Микротике: System ⇨ Logging ⇨ Actions ⇨ Add Type Remote.
Для сбора логов от всех популярных агентов, типа Filebeat, Fluentd, Vector и т.д. тоже ничего специально настраивать не надо. Делаете всё точно так же, как для отправки логов в Elasticsearch, только в качестве endpoint указываете URL от вашего сервера VictoriaLogs. Вот пример для Vector:
Решение очень понравилось своей простотой, универсальностью и скоростью настройки. Буквально за час со всем разобрался и настроил. Никаких затруднений. Отдельно нужно решать вопрос доступа к приёмнику логов и веб интерфейсу. С уровня приложения никаких решений нет. Нужно либо firewall, либо proxy использовать.
Отдельно отмечу, что те же логи syslog и journald сразу парсятся по основным полям, типа hostname, time, cmdline и т.д. Ничего для этого настраивать не надо. Сразу в веб интерфейсе можно поиск и группировку по ним делать. Получается очень функциональное решение по простоте и скорости настройки на уровне обычного syslog сервера, но с гораздо большими возможностями.
❗️Если заметка вам полезна, не забудьте 👍 и забрать в закладки.
#logs #devops
Отдельно перечислю особенности VictoriaLogs:
▪️По своей сути это одиночный бинарник, который можно сконфигурировать ключами запуска, не нужен даже конфигурационный файл.
▪️В бинарнике есть всё, что надо для сбора и просмотра логов: веб интерфейс, метрики для мониторинга за системой, все типы приёмников логов.
▪️Для бэкапа достаточно скопировать директорию с данными, например, с помощью rsync. То есть вообще никаких проблем и заморочек с бэкапом.
▪️Есть плагин для datasource в Grafana, чтобы делать оттуда запросы к логам, а также готовый дашборд для визуализации метрик хранилища.
▪️Простая, короткая документация, где есть всё необходимое для запуска и настройки.
Покажу примеры сбора логов в VictoriaLogs от Journald, Syslog и Vector. Для этого подготовил небольшой
docker-compose.yml
с некоторыми параметрами:services:
victoria-logs:
image: victoriametrics/victoria-logs:latest
volumes:
- ./victoria-logs-data:/victoria-logs-data
command:
- --storageDataPath=/victoria-logs-data
- --retentionPeriod=90d
- --syslog.listenAddr.tcp=:514
ports:
- 9428:9428
- 514:514
restart: always
Запускаем проект, переходим на порт 9428, чтобы убедиться в том, что всё запустилось. По умолчанию открывается страница с некоторыми ссылками на Web UI, Метрики и ключи запуска.
Отправим в VictoriaLogs логи от systemd от любого сервера, локального или внешнего. Для этого понадобится служба systemd-journal-remote. Ставим её:
# apt install systemd-journal-remote
Редактируем конфиг
/etc/systemd/journal-upload.conf
, добавляя один параметр:[Upload]
URL=http://localhost:9428/insert/journald
URL, соответственно, измените, если у вас сбор логов не с локального сервера, а удалённого. Запускаем службу и проверяем, что она успешно начала отправку логов:
# systemctl start systemd-journal-upload
# systemctl status systemd-journal-upload

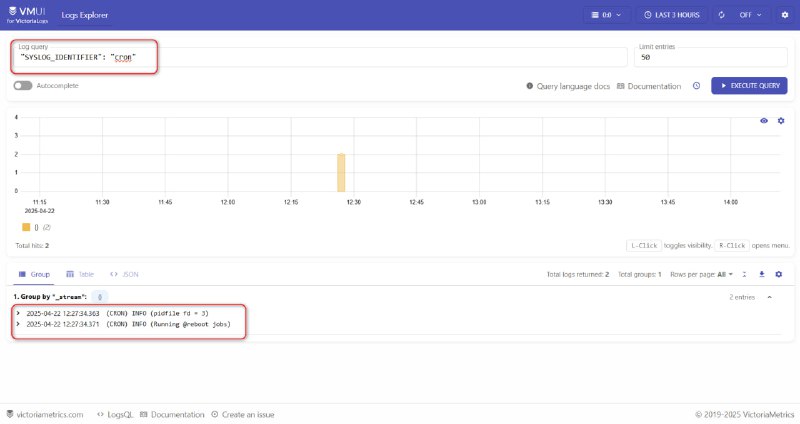

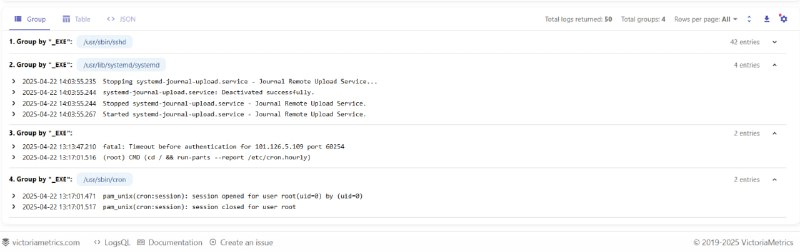

Идём в веб интерфейс VictoriaLogs - http://212.193.59.87:9428/select/vmui и смотрим там логи.
Переходим к Syslog. Я уже добавил параметр
syslog.listenAddr.tcp=:514
. Убедитесь, что указанный порт прослушивается:# ss -tulnp | grep 514

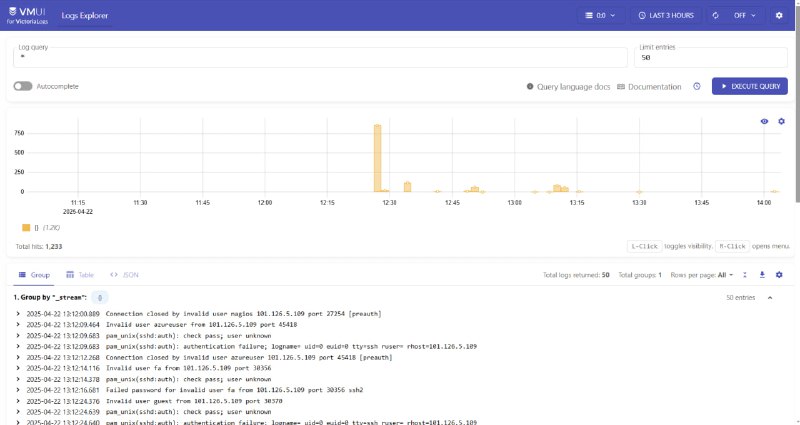

Если у вас этот порт уже занят syslog сервером, то измените порт для VictoriaLogs. В общем-то настраивать больше ничего не надо. Теперь в любом софте, который умеет отправлять данные в формате syslog, укажите в качестве сервера IP вашего VictoriaLogs. Например, в том же Микротике: System ⇨ Logging ⇨ Actions ⇨ Add Type Remote.
Для сбора логов от всех популярных агентов, типа Filebeat, Fluentd, Vector и т.д. тоже ничего специально настраивать не надо. Делаете всё точно так же, как для отправки логов в Elasticsearch, только в качестве endpoint указываете URL от вашего сервера VictoriaLogs. Вот пример для Vector:
sinks:
vlogs:
inputs:
- nginx_access_logs
type: elasticsearch
endpoints:
- http://212.193.59.87:9428/insert/elasticsearch/
api_version: v8
compression: gzip
Решение очень понравилось своей простотой, универсальностью и скоростью настройки. Буквально за час со всем разобрался и настроил. Никаких затруднений. Отдельно нужно решать вопрос доступа к приёмнику логов и веб интерфейсу. С уровня приложения никаких решений нет. Нужно либо firewall, либо proxy использовать.
Отдельно отмечу, что те же логи syslog и journald сразу парсятся по основным полям, типа hostname, time, cmdline и т.д. Ничего для этого настраивать не надо. Сразу в веб интерфейсе можно поиск и группировку по ним делать. Получается очень функциональное решение по простоте и скорости настройки на уровне обычного syslog сервера, но с гораздо большими возможностями.
❗️Если заметка вам полезна, не забудьте 👍 и забрать в закладки.
#logs #devops
