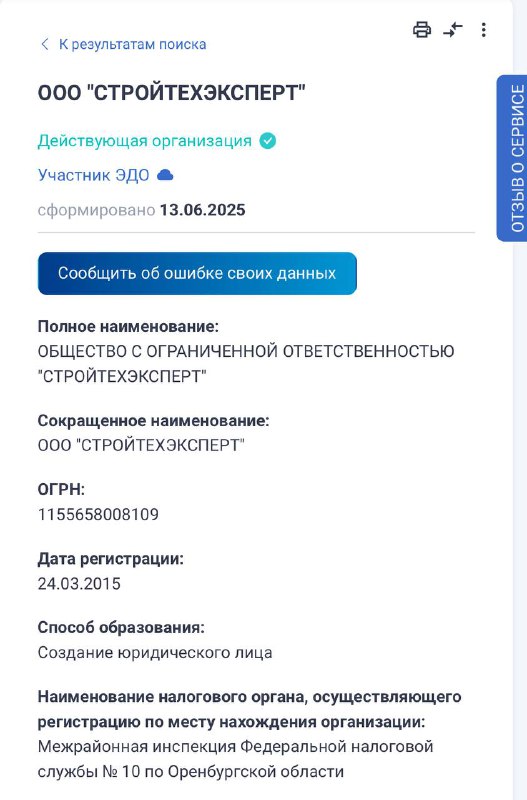

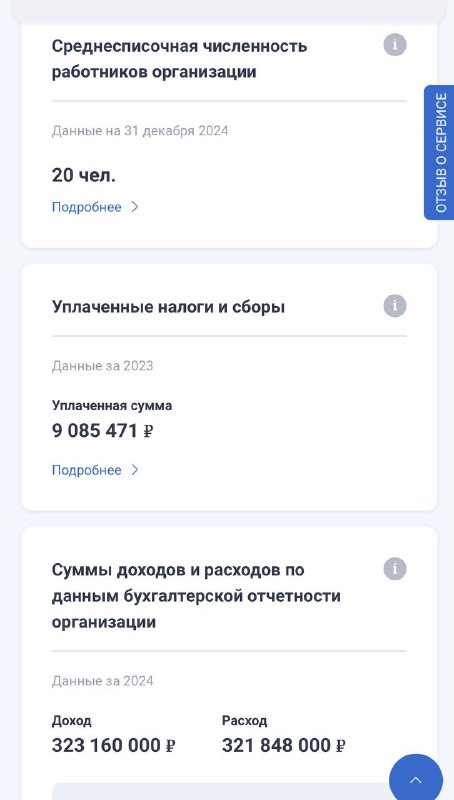

⭕️👆Возможно фигурантами уголовного дела станут должностные лица подрядной организации ООО "СТРОЙТЕХЭКСПЕРТ, которые получив целевые денежные средства для исполнения контракта, злоупотребили полномочиями и необоснованно перечислили свыше 108 млн рублей на счета аффилированных лиц и организаций.
Кстати судя по всему контракт был заключен как с единственным поставщиком, а значит нужно искать соучастников среди чиновников.

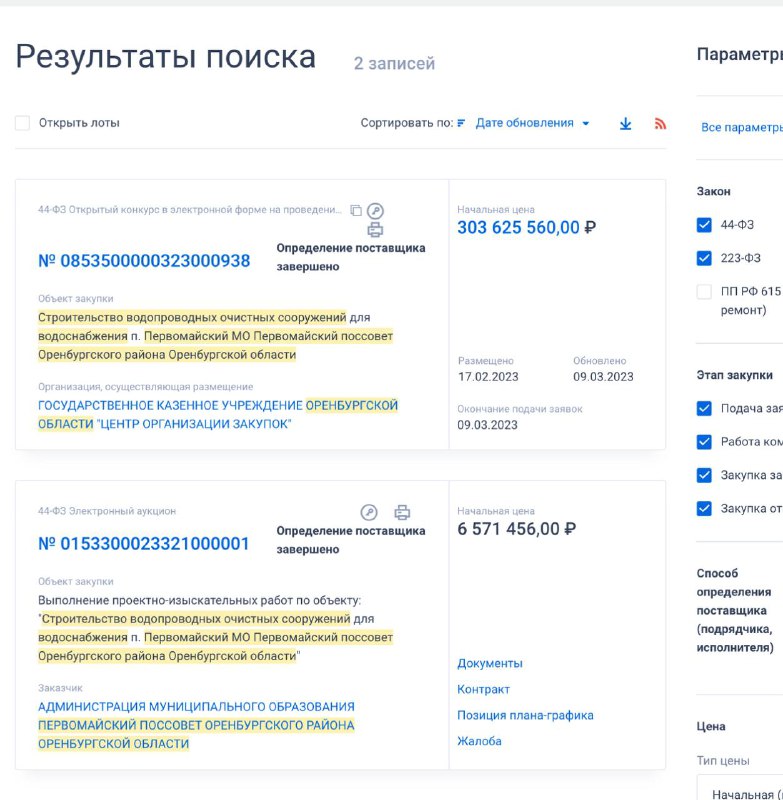

Также необходимо отметить, что контракт на Выполнение проектно-изыскательных работ по объекту: "Строительство водопроводных очистных сооружений для водоснабжения п. Первомайский МО Первомайский поссовет Оренбургского района Оренбургской области", не был исполнен в срок, просрочка составила больше года.
Согласно сведений размещенных на сайте Арбитражного суда Оренбургской области в целях прекращения спора по делу
№ А47-387/2023, возникшего в связи с взысканием ООО «Инновационная компания «Экобиос»,далее Истец с Администрации муниципального
образования Первомайский поссовет Оренбургского района
Оренбургской области, далее Ответчик задолженности в размере 4 951 591 (четыре миллиона девятьсот
пятьдесят одна тысяча пятьсот девяносто один) рубль 99 копеек
основного долга и неустойки в размере 56 943 (пятьдесят шесть тысяч девятьсот сорок три) рубля 31 копейка, а также требованием Ответчика о взыскании с Истца по встречному иску в размере 529 820 (пятьсот двадцать девять тысяч восемьсот двадцать) рублей 34 копейки пени за
просрочку исполнения обязательств, предусмотренных

муниципальным контрактом №0153300023321000001 от 15.03.2021г. и в связи с погашением основного долга Ответчиком перед Истцом,
руководствуясь ст.ст. 139-141 Арбитражного процессуального кодекса
Российской Федерации, заключили настоящее мировое соглашение о
нижеследующем:
1. Истец отказывается от исковых требований к Ответчику о
взыскании неустойки в сумме 56 943 (пятьдесят шесть тысяч девятьсот
сорок три) рубля 31 копейка пени за просрочку исполнения
обязательств, предусмотренных муниципальным контрактом
№0153300023321000001 от 15.03.2021г.
2. Ответчик отказывается от исковых требований к Истцу о
взыскании пени за просрочку исполнения обязательств,
предусмотренных муниципальным контрактом №0153300023321000001
от 15.03.2021г„ в размере 529 820 (пятьсот двадцать девять тысяч
восемьсот двадцать) рублей 34 копейки.
🎡🪚Вот такой аттракцион щедрости по распилу бюджета запустили чиновники Оренбургского района
